一、项目概况
(二)建设单位:广东电网有限责任公司韶关供电局
(三)建设地点:220千伏国粤韶关电厂二期项目接入系统工程对侧拟建站220kV数据1站位于韶关市浈江区犁市镇石下村内,落入韶关数据中心集群起步区浈江产业园内。站址南侧为已通车黄岗大道北(省道S246),东侧为规划中的双峰路,北侧为规划中的园区道路。变电站进站道路由南侧黄岗大道北(省道S246)引接,交通便利。
(四)工程建设规模及线路规模:

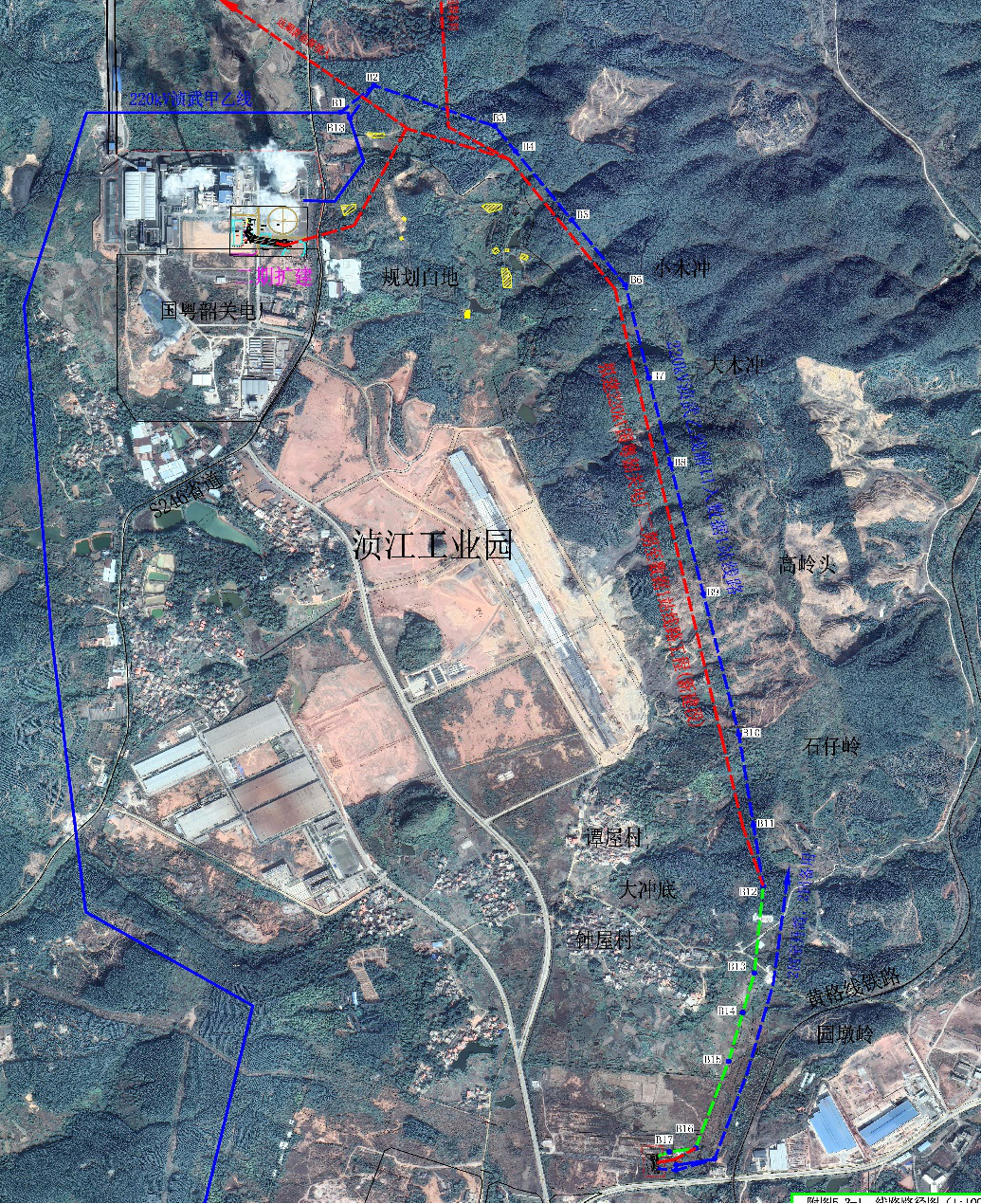

工程建设规模:本项目电厂二期升压站新建1回220kV线路接至220kV数据1站,形成韶关电厂二期至数据1站1回220kV线路,新建线路长度约为5.4km,新建架空导线截面按2×630mm²考虑。对侧数据1站扩建1个220kV出线间隔。配套建设电网侧系统通信工程。本线路工程需沿新建架空线路架设2根48芯OPGW光缆,长度约为2×4.7=9.4km。
线路规模:本工程线路从国粤韶关电厂二期220kV升压站220kV出线构架起,至220kV数据1站进出线构架止。新建线路全长约1×5.9km,其中,新建线路段长约4.7km,按同塔双回路挂单边导线设计;利用规划建设电力通道挂线长约1.2km。曲折系数1.17。
(五)工程投资及资金筹措:工程建设资金(动态投资)由两部分组成,其中资本金25%;75%为银行贷款,年利率按4.99%考虑。根据工程投资估算,本次规划项目静态总投资为2116万元,建设期利息为19万元,项目动态总投资为2135万元。
(六)工期安排:项目计划2024年10月投入商业运行。
(七)项目用地:本期扩建间隔位置位于220kV数据1站配电装置楼备用间隔区域,无需新征地;工程新建杆塔15基,涉及到杆塔用地和施工临时用地。
根据国家发改投资〔2012〕2492号和粤发改重点〔2012〕1095号文件要求,为促进科学决策、民主决策、依法决策,预防和化解社会稳定风险矛盾,现特设本次公告,以深入、全面、真实了解社会各界对本项目的意见及建议。
二、承担社会稳定风险评估工作的咨询机构名称和联系方式
咨询机构:广东省国际工程咨询有限公司
通讯地址:广州市越秀区环市中路316号金鹰大厦13楼
联系人:武工
电话:13978029559
邮箱:987521510@qq.com
三、社会稳定风险评估的工作程序和工作内容
1、识别项目自身存在的社会稳定风险因素。2、对项目建设和运营的合理性、合法性、可行性和可控性进行评估。3、对可能导致社会稳定风险的因素进行评估和补充分析。4、对本项目的社会稳定风险进行评级,提出防范和化解措施及项目实施建议。
四、征求公众意见的主要事项、主要方式和截止日期
1、主要事项:(1)本项目对当地社会及经济发展的影响;(2)本项目可能产生的安全因素与自身利益的影响;(3)本项目可能产生的环境因素与自身利益的影响;(4)对本项目的态度及公众关心的其他相关问题。
2、主要方式:公众可以通过电话、电子邮件等方式向广东省国际工程咨询有限公司提出自己的意见。
3、截止日期:本公告有效期为自公告之日起7个日历天内。
韶关市发展和改革局
2023年8月15日
